تخطي للذهاب إلى المحتوى
  • الْعَرَبيّة Français
projetguercif-nador
  • تسجيل الدخول
  • الرئيسية
  • المشروع
    • المشروع
    • البيئة و الجوانب الاجتماعية
  • تدبير الشكايات
  • مستندات
    • الوثائق والمنشورات
    • المستجدات والإعلام
  • الاستشارات والمشاركة
  • مساعدة
projetguercif-nador
      • الرئيسية
      • المشروع
        • المشروع
        • البيئة و الجوانب الاجتماعية
      • تدبير الشكايات
      • مستندات
        • الوثائق والمنشورات
        • المستجدات والإعلام
      • الاستشارات والمشاركة
      • مساعدة
    • الْعَرَبيّة Français
    • تسجيل الدخول

    مشروع الطريق السريع غرسيف–الناظور

        مشروع الطريق السريع غرسيف–الناظور يتعلق بإنشاء بنية تحتية للطريق السريع بطول 104.2 كم بين غرسيف والناظور، مع خدمة المجمع المينائي الناظور غرب المتوسط.
    يمر المسار عبر محافظات غرسيف، دريوش والناظور ويأتي في إطار الاستراتيجية الوطنية لتطوير بنية النقل التحتية. يجب أن يساهم في تحسين الاتصال في منطقة الشرق، وتعزيز إمكانية الوصول إلى المناطق المارة بها ودعم تنميتها الاقتصادية. سيتم تجهيز الطريق السريع بـ 2 × 2 حارات، مع حارة توقف طارئة بعرض 2.50 متر. ستتضمن خصوصًا تقاطعات، وجسور، ومنشآت مائية، ومعدات أمان و محطات دفع.

    أهداف المشروع

    ربط الناظور ويست ميد بالشبكة الوطنية

    يجب أن يحسن المشروع الاتصال بين المجمع المينائي الناظور ويست ميد والمحاور الرئيسية للنقل في المملكة ويعزز إمكانية الوصول إليه من داخل البلاد.

    تعزيز الاتصال في الشرق

    يجب أن تسهل الوصلة الجديدة التنقلات بين محافظات غرسيف، دريوش والناظور وتحسن اتصالها ببقية الشبكة الوطنية للطرق السريعة.

    مرافقة التنمية الإقليمية

    يجب أن يساهم المشروع في دعم التبادلات، واللوجستيات، والاستثمارات والأنشطة الاقتصادية المتعلقة بتطوير منطقة الشرق.

    تحسين ظروف التنقل

    إن إنشاء محور جديد للطرق السريعة يجب أن يعزز التنقلات بشكل أكثر سلاسة ويحسن خدمات المناطق المارة.

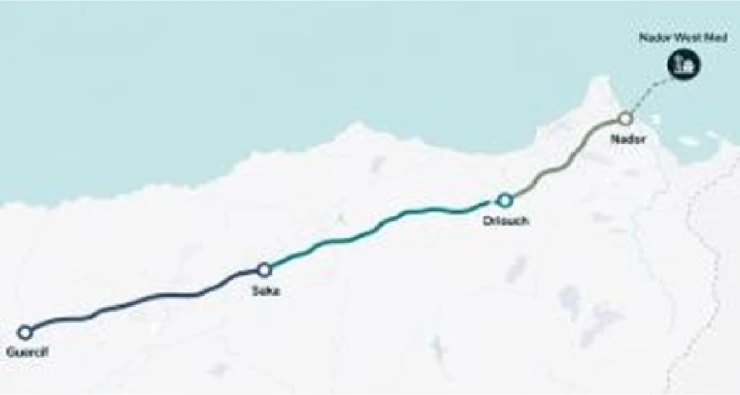

    المسار والأقسام الثلاثة

    القسم 1 — جرسيف–سكا

    الطول : 36.5 كم

    المقاطعة المعنية : جرسيف

    التمويل : البنك الأفريقي للتنمية وصندوق أفريقيا للنمو

    الشركة : CRBC

    يعتبر قسم جرسيف–سكا هو الجزء الأول من المشروع. يقع بالكامل في مقاطعة جرسيف، ويربط نقطة انطلاق المشروع ببلدية سكا. يتم تأمين تمويله بدعم من البنك الأفريقي للتنمية وصندوق أفريقيا للنمو. وفقًا للوضع المتاح في يونيو 2026، كان من المقرر بدء الأعمال في سبتمبر 2026، مع انتهاء متوقع في نوفمبر 2028.


    القسم 2 : سكا–دريوش

    الطول : 40.5 كم

    المناطق المعنية : مقاطعات جرسيف، دريوش وناظور

    التمويل : البنك الإسلامي للتنمية

    الشركات : مجموعة موجازين وSBTX

    يضمن قسم سكا–دريوش استمرارية المسار بين مقاطعة جرسيف والمناطق الواقعة في اتجاه دريوش وناظور. بدأت الأعمال في يناير 2026 ومن المتوقع إنجازها في يونيو 2028.


    القسم 3 — دريوش–ناظور

    الطول : 27.2 كم

    المقاطعات المعنية : دريوش وناظور

    التمويل : الدولة المغربية

    الشركات : SBTX و Startport/SEPROB

    تشكل قسم دريوش–الناظور آخر مقطع من المشروع باتجاه الناظور والمجمع المينائي ناظور ويست ميد. بدأت الأعمال في ديسمبر 2023. في تاريخ تقرير يونيو 2026، كان هذا القسم هو الأكثر تقدمًا في المشروع، مع إتمام متوقع تم الإعلان عنه في سبتمبر 2026.


    التمويل

    يعتمد تمويل المشروع على عدة شركاء ويختلف حسب الأقسام


    • قسم جرسيف–سكا : البنك الأفريقي للتنمية وصندوق أفريقيا تنمو معًا.
    • قسم سكا–دريوش : البنك الإسلامي للتنمية.
    • قسم دريوش–الناظور : تمويل من الدولة المغربية.

    جدول المشروع

    المرحلة 1: الدراسات والتحضير

    الدراسات الفنية والبيئية والاجتماعية، تعبئة التمويلات، تحضير الأسواق و تحرير تدريجي للمساحات.

    المرحلة 2: تحضير المواقع

    تثبيت الشركات، اعتماد مستندات التنفيذ، تعبئة الفرق وإقامة التدابير البيئية والاجتماعية والأمنية.


    المرحلة 3 — تنفيذ الأعمال

    أعمال الحفر، المنشآت الفنية، أعمال الصرف، الطرق، المعدات، الإشارات و تثبيتات الرسوم.


    المرحلة 4 — المراقبة والتشغيل

    اختبارات، مراقبة المطابقة، استلام الأعمال والتشغيل التدريجي للأقسام.

    •
